兴安湖水库计划6月30日蓄水
http://yichun.dbw.cn   2009-04-28 14:24:35

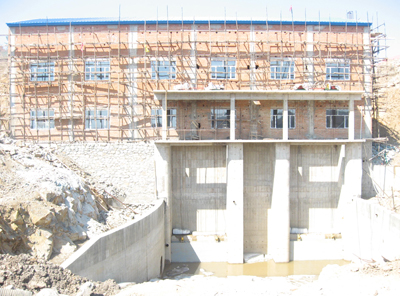

  东北网伊春4月28日讯(记者华方芝见习记者刘岩)27日,记者在伊春市西山水业开发有限公司了解到:截至25日,我市重点大项目兴安湖水库建设项目2009年接续工程中的拦河坝、溢洪道、电站设备安装等主要工程已全部复工。兴安湖水库施工现场车辆穿梭、机械轰鸣(见图)。

  兴安湖水库(西山水库)是一座以防洪和供水为主,兼顾发电、灌溉等综合利用功能的大型水利枢纽工程。兴安湖水库工程项目总投资3亿余元,建成后,配合城区堤防建设可将伊春市的防洪标准提高到50—100年一遇;解决伊春中心城市供水水量和水质,为伊春河沿岸城镇提供优质水源;水电站装机容量为10MW,建成后对旅游、供水、供电等都有拉动作用。主要建设项目包括枢纽工程区的拦河坝、溢洪道、引水隧洞、电站厂房等。2008年9月8日,拦河坝顺利实现合龙,标志着兴安湖水库建设项目取得阶段性胜利。同年,引水隧洞工程基本完工,截至2008年施工期结束,主要工程项目均已完成85%以上工程量。

  2009年2月14日,电站主场房封闭后,电气工程、设备安装进入施工前期准备;3月4日,溢洪道混凝土工程、闸门等钢结构安装工程开始;近日,拦河坝龙口段20万立方米填筑料工程全面开始,三个工程项目施工队的200多名施工技术人员全部进入现场。

  据了解,兴安湖水库计划在今年6月30日实现水库蓄水,8月电站设备安装完毕,预计10月份,水库主要工程项目全部完工。

来源: 林城晚报     作者:     编辑: 任桂莲
